Подключение к электросети частного дома

Подключение к электросети частного дома – это довольно кропотливый процесс, с которым сталкиваются владельцы частных домов. Возможно, вы планируете подключить к электрической сети вновь построенный дом или вы будете восстанавливать отключенный от сети дом по той или иной причине. В данном случае назревает вопрос о том, какой порядок подключения частного дома к электросети. В данной статье постараемся ответить на данный вопрос.

Первое, с чего начинается процесс подключения частного дома, это получение технических условий в специализированных организациях вашего города. Для этого вам необходимо посетить организацию, которая занимается вопросами сбыта электрической энергии, а также энергоснабжающую компанию, в ведении которой находятся электрические сети вашего населенного пункта.

В данных организациях вы подаете заявку на присоединение дома к электрической сети. Предварительно уточните в данных организациях перечень документов, которые прилагаются к заявке.

Следующий шаг – это проектирование электроснабжения дома. На данном этапе создается проект, согласно которому будет произведено подключение к электросетям.

Как правило, данные работы выполняет организация, к которой относятся электросети. В данном случае есть и другой вариант – можно обратиться в специализированную организацию, которая имеет лицензию на производство данных работ.

Кроме того, составленный проект на подключение частного дома должен быть согласован в организациях, в которые вы подавали заявке на подключение к электросети. Для этой цели необходимо написать заявление с просьбой согласования составленного проекта электроснабжения.

После согласования производится подключение дома, в частности электромонтажные работы. Если эти работы выполняет специализированная организация (не электроснабжающая организация), то после выполнения работ в электроснабжающую компанию должна быть предоставлена документация, в которой приведен перечень выполненных работ и копия разрешения на производство данных работ.

Следующий этап – приемо-сдаточные испытания элементов электроустановки. Данные работы производит специализированная лаборатория. По окончанию производства испытаний выписывается протокол, в котором указываются параметры испытанного оборудования, и делается вывод о возможности дальнейшей его эксплуатации.

Установленный прибор учета должен быть поверен и опломбирован сбытовой организацией. Там же необходимо взять документ, который подтверждает готовность счетчика электрической энергии для дальнейшей эксплуатации.

Заключительный этап – предоставление необходимой документации для получения разрешения на пользование услугами энергоснабжающей компании и заключение договора, в соответствии с которым будет производиться электроснабжение данного объекта и дальнейшая оплата потребляемой электрической энергии.

Если необходимо произвести повторное подключение дома к электросети после его отключения сбытовой компанией, то в первую очередь необходимо уточнить причину его отключения.

Возможно, дом был обесточен по причине нарушения условий договора между сторонами, в частности несвоевременная оплата потребляемой электрической энергии или ее отсутствие в течение продолжительного времени. Вопросы относительно порядка оплаты потребляемой электрической энергии рассматриваются в договоре.

Если отключение дома было по причине кражи электрической энергии, то на потребителя будет наложен штраф. В данном случае, для возобновления электроснабжения дома, помимо стандартной процедуры получения разрешения на подключение дома, потребителю необходимо будет выплатить наложенный штраф.

В зависимости от конкретного случая и установленных порядков той или иной сбытовой организации, электроснабжение дома может быть восстановлено сразу (с условием уплаты штрафа за определенное время) или только после уплаты штрафа в полном объеме.

Источник: http://electrik.info/main/electrodom/764-podklyuchenie-k-elektroseti-chastnogo-doma.html

Как подключить электричество к дому и участку: куда обращаться, что нужно и сколько стоит

Подключение электричества к дому или участку может занять продолжительное время — минимум — месяц-полтора, максимум — до двух лет. Хотя законодательно разрешение вы должны получить в течение 30 дней с момента подачи заявки. Само подключение участка или дома к электросети занимает обычно до полугода, хотя могут и за полторы недели подключить, а могут тянуть несколько лет. Все зависит от ситуации, и частично — от вашей настойчивости.

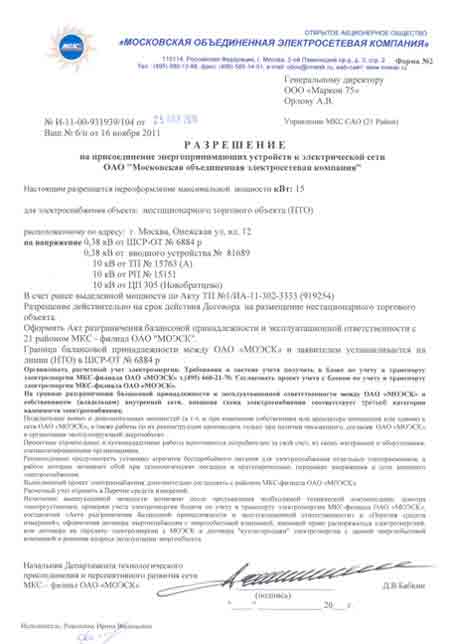

Как получить разрешение на подключение электричества

Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.

Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района

По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:

  • Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
  • Ксерокопию паспорта, данные которого указаны в заявке.
  • Копия свидетельства о праве на собственность.
  • Ксерокопию ИНН.
  • Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
  • Расчет нагрузки.
  • План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.

Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.

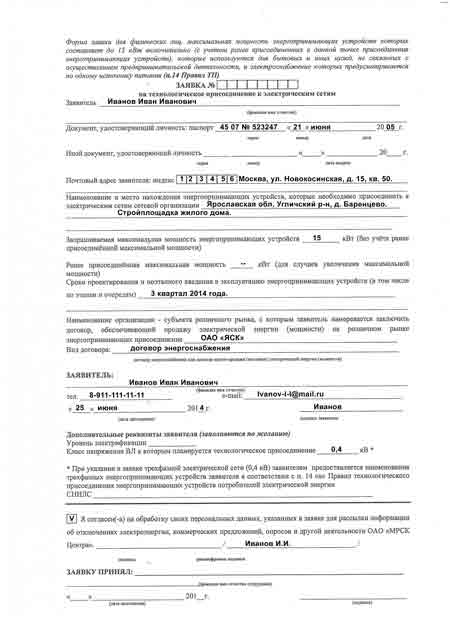

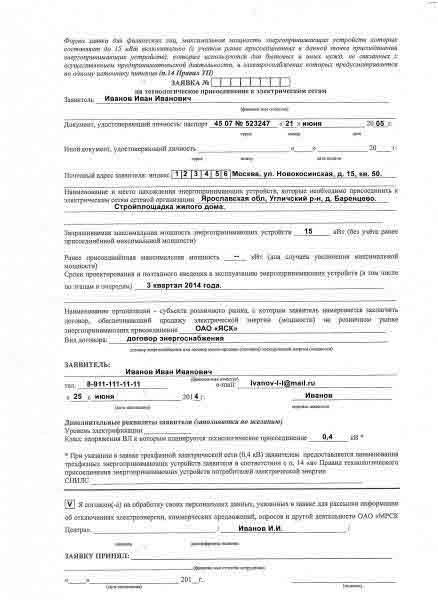

Пример заполненной заявки на подключение электричества к участку

Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.

На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.

Что будет в ответе

В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).

Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.

Перед подписанием договора внимательно его прочтите

В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.

Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.

Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.

Сколько стоит провести электричество

Согласно принятого в 2011 году постановления № 129 если потребляемая мощность составляет до 15 кВт, а расстояние от участка до ближайшего столба 300 и 500 метров (в зависимости от типа населенного пункта), стоимость подключения электричества будет 550 рублей.

Если нагрузка или расстояние больше, подключение идет по коммерческим расценкам, а это — уже совсем другие суммы. Например, в Московской и прилегающих к ней областях, за подключение 1 кВт мощности нужно заплатить от 10 тыс. рублей. То есть, если вам нужны 16 кВт, то это 160-200 т.р. и больше. По коммерческим тарифам считается плата за подключение и если расстояние до столба в сельской местности превышает 500 метров, а в городской — 300 метров.

Сколько стоит провести электричество зависит от расстояния до ближайшего столба и требуемой мощности

Потому целесообразно перед покупкой участка узнать, где стоит ближайший подключенный столб электросети. От этого зависит, сколько денег потребуется, чтобы подключить электричество к дому или участку. Согласитесь, 550 рублей и сотни тысяч — разница более чем ощутимая.

Иногда, даже если требуется вам 15 кВт и столб стоит в указанных пределах, вам говорят, что какие-то работы необходимо оплатить отдельно. Прав требовать у вас оплаты ни у кого нет. Даже если требуется повышение мощности оборудования или модернизация сети. Если ваши запросы укладываются в оговоренные выше условия, стоимость подключения электричества к земельному участку или дому будет 550 рублей.

После того, как разрешение и технические условия получены, нужно разработать проект электрификации участка. В принципе, составить план разводки проводки по дому можно самостоятельно, но если дом будет большим, с подсобными и техническими помещениями, с выводом электричества в зону установки насосной станции или насоса для подачи воды, лучше заказать проект в специализированной организации. И лучший вариант — в той энергосбытовой организации, куда вы подавали заявку на подключение. Проблем с приемкой будет куда меньше.

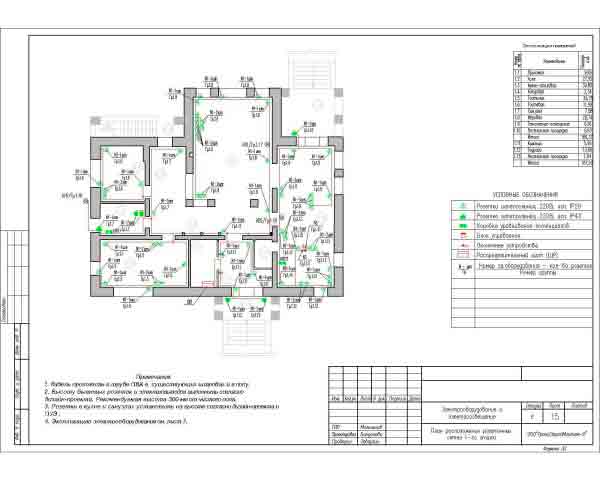

Пример проекта электрификации дома

Если проект будете составлять сами, его нужно будет согласовать в энергоснабжающей организации. Если требования соблюдены, вам его утвердят, если есть нарушения, укажут, что нужно поменять. Внеся изменения, снова подаете проект на подпись. Только имея на руках готовый подписанный проект, можно приступать к его реализации.

Источник: http://stroychik.ru/elektrika/podklyuchenie-elektrichestva-k-domu-i-uchastku

Подключение электричества к дому

Все, кто строит свой дом, сталкиваются с такой задачей — как проведение электричества к дому, кто-то решает такую задачу просто — вызвав специалистов, для других это накладно и они пытаются сами справиться с этим делом. Что для проводки электричества к дому нужно и какие инструкции следует соблюдать. Ознакомившись с последовательностью технических работ, поймите справитесь ли вы с такой работой или может придется обратиться к специалистам.

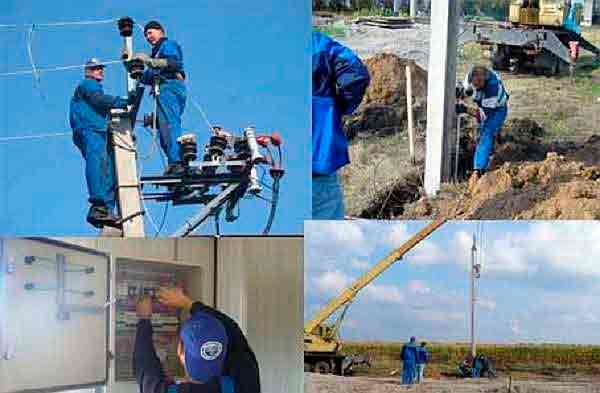

Как правильно проложить провода на участке

Работа проводится в несколько этапов, каждый из которых следует разбить на несколько шагов.

В большинстве случаев ответвлением служит близлежащая опора ЛЭП, откуда подвести кабель можно как воздушным путем, так и подземным. Что вам предстоит сделать:

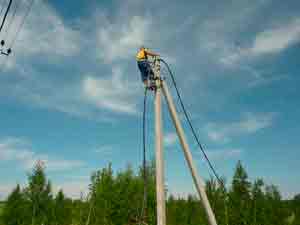

  1. Поставить опору на своем участке, если расстояние до воздушной линии составляет более 25 метров.
  2. Подвести к опорному столбу и натянуть электрический кабель.

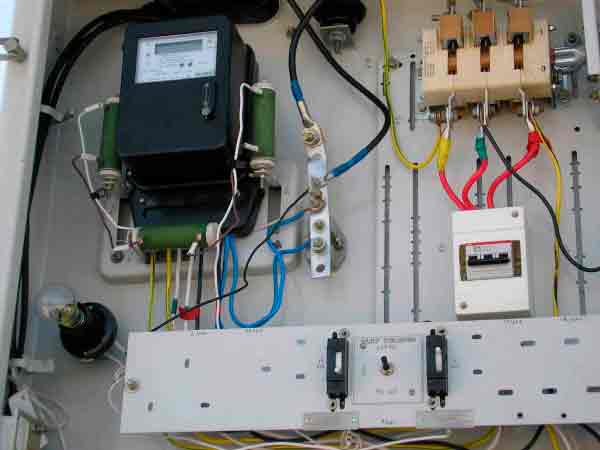

  3. Приобрести 3-фазный двух тарифный счетчик, автоматы, стабилизаторы напряжения и все это подключить.

Когда ведут одну фазу, то к алюминиевому кабелю придется купить еще и медный кабель. Провод с медными жилами нужен будет для запуска его через стену в дом, тем более если дом деревянный, то согласно ПЭУ проводить алюминиевый кабель сквозь стену запрещено.

Срок эксплуатации кабеля составляет 25 лет, благодаря вшитой в изоляцию светооталкивающей полиэтиленовой оболочке устойчивой к разрушающему действию ультрафиолетовых лучей. Такой кабель подходит для питания в 220В.

Есть хороший вариант с оплеткой не поддерживающей горение — это ВВГ нг, где аббревиатура «нг» обозначает не горит. Этот кабель хорош при любом выборе проводки, можно заключить его в гофрированную трубу. Когда построен новый деревянный дом и прокладывается проводка, то все места прохождения проводки через стены пробуриваются буром, затем в отверстия вставляются металлические трубки. Это необходимо сделать, так как дом со временем осядет.

Кто подключает и где брать разрешение?

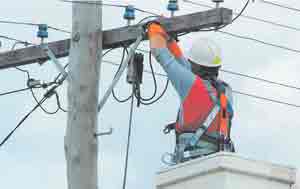

Перед подключением составляется договор с электросетевой организацией и хозяином участка. Подключаться следует специально предназначенным для этого оборудованием — это зажимы HEGEL 733 до 35 кв.мм.

Все работы внутри участка по проводке электрических кабелей осуществляются самим владельцем участка. После этого нужно будет составить схему расположения электрических сообщений, если сетевая организация одобрит проведенные работы, то в 30-дневный срок они по закону обязаны произвести подключение, с выдачей документов.

Заявление и разрешение на подключение к городской электросети:

Какая стоимость подключения?

Стоимость подключения зависит от региона, в каждой области свои тарифы, но она в среднем не превышает 550 рублей за подключение к линии в 15 кВт. Это зависит от расстояния до близлежащих электросетей.

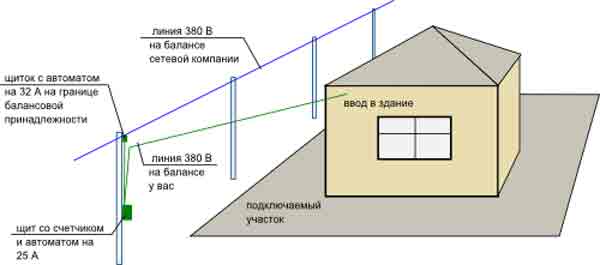

380 вольт в доме и мастерской

При подключении, кроме безопасности в целом, следует смотреть, чтобы проводка соответствовала стандартам. Это также относится и к предыдущему абзацу, но к подключению проводки 380 вольт необходимо соблюдать все требования безопасности, которые гораздо жестче, в отличие от стандартной бытовой сети. Тем не менее, по статистике в трехфазных сетях пожаров меньше, нежели в стандартных бытовых электрокоммуникациях.

При подключении 380 вольт есть еще ряд преимуществ:

  1. Трехфазная сеть намного точнее, в отличие от 220В, которая при скачках напряжения считает то, что не использовано.
  2. Свет в доме будет даже в случае отключения одной либо даже двух фаз.
  3. Трехфазное питание в частном доме позволит использовать любой вид станков, агрегатов и другого промышленного оборудования без применения трансформаторов.
  4. Любой агрегат подключенный от 380В намного мощнее, к тому же экономичнее чем 220В, так как в трехфазной сети точный учет электроэнергии — нет перепадов, скачков.
  5. При 380В не будет нагрузок в электропроводке, при желании можно сделать домашнее питание в 220В.

Самый приятный момент, при всех плюсах трехфазового подключения — это когда при плановых проверках у сотрудников компаний поставщиков энергии — полное отсутствие претензий, при одном взгляде на щиток 380В с разрешающей документацией. Сотрудникам компаний известно, что манипулировать с трехфазным счетчиком сложно, да и не стоит этого, так как экономия приличная.

Какой автомат ставить в частном доме?

При установке электропроводки в частном доме либо в квартире на всех этапах нужно подходить ответственно, даже когда вы уже заканчиваете, монтируя розетки и выключатели. Здесь важно выбрать автомат, который будет соответствовать сечению провода. Также нужно учитывать, какой способ проводки выбран, если открытый, то кабель меньше подвержен нагреву, из-за естественного охлаждения. Когда провод находится внутри штроб или труб, то может сильно греться. При завышенном номинале автомата кабель будет перегреваться, но защита не сработает, что не безопасно, поэтому нужно знать несколько моментов.

К примеру, если кабель с сечением 6 кв.мм, то:

при открытом способе укладки его длительно допустимый ток (ДДТ) будет равен 50А, к такому проводу требуется автомат на 40А;

при закрытом способе его ДДТ равно 40А — автомат нужен на 32А.

Какое сечение следует выбрать при проведении проводки внутри здания?

Таблица параметров при закрытой электропроводке

Источник: http://www.m-deer.ru/obustrojstvo-masterskoj/elektrichestvo-v-dom.html

Как подключить электричество к дому и участку: куда обращаться, что нужно и сколько стоит

Подключение электричества к дому или участку может занять продолжительное время — минимум — месяц-полтора, максимум — до двух лет. Хотя законодательно разрешение вы должны получить в течение 30 дней с момента подачи заявки. Само подключение участка или дома к электросети занимает обычно до полугода, хотя могут и за полторы недели подключить, а могут тянуть несколько лет. Все зависит от ситуации, и частично — от вашей настойчивости.

Как получить разрешение на подключение электричества

Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.

Ещё по теме  Правила технической эксплуатации электроустановок потребителей

Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района

По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:

  • Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
  • Ксерокопию паспорта, данные которого указаны в заявке.
  • Копия свидетельства о праве на собственность.
  • Ксерокопию ИНН.
  • Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
  • Расчет нагрузки.
  • План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.

Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.

Пример заполненной заявки на подключение электричества к участку

Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.

На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.

Что будет в ответе

В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).

Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.

Перед подписанием договора внимательно его прочтите

В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.

Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.

Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.

Сколько стоит провести электричество

Согласно принятого в 2011 году постановления № 129 если потребляемая мощность составляет до 15 кВт, а расстояние от участка до ближайшего столба 300 и 500 метров (в зависимости от типа населенного пункта), стоимость подключения электричества будет 550 рублей.

Если нагрузка или расстояние больше, подключение идет по коммерческим расценкам, а это — уже совсем другие суммы. Например, в Московской и прилегающих к ней областях, за подключение 1 кВт мощности нужно заплатить от 10 тыс. рублей. То есть, если вам нужны 16 кВт, то это 160-200 т.р. и больше. По коммерческим тарифам считается плата за подключение и если расстояние до столба в сельской местности превышает 500 метров, а в городской — 300 метров.

Сколько стоит провести электричество зависит от расстояния до ближайшего столба и требуемой мощности

Потому целесообразно перед покупкой участка узнать, где стоит ближайший подключенный столб электросети. От этого зависит, сколько денег потребуется, чтобы подключить электричество к дому или участку. Согласитесь, 550 рублей и сотни тысяч — разница более чем ощутимая.

Иногда, даже если требуется вам 15 кВт и столб стоит в указанных пределах, вам говорят, что какие-то работы необходимо оплатить отдельно. Прав требовать у вас оплаты ни у кого нет. Даже если требуется повышение мощности оборудования или модернизация сети. Если ваши запросы укладываются в оговоренные выше условия, стоимость подключения электричества к земельному участку или дому будет 550 рублей.

После того, как разрешение и технические условия получены, нужно разработать проект электрификации участка. В принципе, составить план разводки проводки по дому можно самостоятельно, но если дом будет большим, с подсобными и техническими помещениями, с выводом электричества в зону установки насосной станции или насоса для подачи воды, лучше заказать проект в специализированной организации. И лучший вариант — в той энергосбытовой организации, куда вы подавали заявку на подключение. Проблем с приемкой будет куда меньше.

Пример проекта электрификации дома

Если проект будете составлять сами, его нужно будет согласовать в энергоснабжающей организации. Если требования соблюдены, вам его утвердят, если есть нарушения, укажут, что нужно поменять. Внеся изменения, снова подаете проект на подпись. Только имея на руках готовый подписанный проект, можно приступать к его реализации.

Источник: http://webcache.googleusercontent.com/search?q=cache:QrRiln5vvgkJ:http://stroychik.ru/elektrika/podklyuchenie-elektrichestva-k-domu-i-uchastku%2B%D0%A7%D1%82%D0%BE+%D0%B4%D0%B5%D0%BB%D0%B0%D1%82%D1%8C,+%D0%B5%D1%81%D0%BB%D0%B8+%D0%BD%D0%B5+%D0%BF%D0%BE%D0%B4%D0%BA%D0%BB%D1%8E%D1%87%D0%B0%D1%8E%D1%82+%D0%BA+%D1%8D%D0%BB%D0%B5%D0%BA%D1%82%D1%80%D0%BE%D1%81%D0%B5%D1%82%D1%8F%D0%BC+%D1%87%D0%B0%D1%81%D1%82%D0%BD%D1%8B%D0%B9+%D0%B4%D0%BE%D0%BC?&newwindow=1&hl=ru&ct=clnk

Как подключить электричество к дому или земельному участку

Каждый владелец земельного участка в определённый момент начинает задумываться о подведении к нему электричества. Эту работу можно выполнять не только во время строительства загородного дома, но и уже после введения здания в эксплуатацию.

Ещё до того как приступить к подключению сети, следует выяснить мощность, требуемую для полноценного обеспечения электричеством загородного дома, рассчитать расстояние, на котором должны пролегать по отношению к дому электрические сети, а также узнать, имеется ли в этом районе требуемая мощность сети.

Перечень необходимых документов

Если вы твёрдо решили подвести к земельному участку электричество, то первым делом вам необходимо составить заявку определённого образца и обратиться с ней в организацию, в ведение которой входит обслуживание электрических сетей по месту расположения участка.

Там вам должны выдать разрешение на подсоединение электричества. Помимо заявления, вам придётся подготовить и копии документов, имеющих подписи нотариуса:

  1. Паспорт и идентификационный код.
  2. Документы, устанавливающие право собственности на сам участок и дом.
  3. Документы на земельный участок и дом.
  4. В том случае, если за подведением обращается представитель, то потребуется доверенность.
  5. Проект электрификации дома и участка, который должен содержать сведения обо всех энергопотребляющих устройствах и их потребляемой мощности.
  6. Разрешение на строительство. Необходимо для подведения электричества на участок, где отсутствуют постройки.

После подготовки вышеназванных документов, их необходимо отправить заказным письмом. Нелишним будет приложить к ним и опись вложенных документов.

В том случае, если определённого документа не обнаружится среди отправленного вами пакета, то организация обязана уведомить вас об этом факте не позднее 6 дней с момента получения документов.

В некоторых случаях к вам могут обратиться с требованием прислать оригиналы определённых документов среди списка вышеперечисленных, чтобы подтвердить указанную информацию. Присланные вами документы будут использоваться организацией в качестве базы для составления технических условий, без которых невозможно осуществить подведение электричества к участку.

В них должны быть отражены технические характеристики ввода электроэнергии в частный дом: имеется в виду однофазный или трехфазный кабель будет использоваться для подвода электричества в дом.

Когда вами будут выполнены все условия этого предписания, вы уже будете иметь полное право приступать к подводу электричества. Важным моментом является и то, что технические условия должны быть выполнены не позднее двух лет с момента их составления.

Иногда может случиться так, что из-за особенностей технических условий электрических сетей невозможно выполнить подведение электричества к участку. Также возможна ситуация, когда мощность расчётной нагрузки превосходит номинальный показатель сети.

В таких случаях организация должна в письменном виде уведомить об этом факте заказчика услуг. При этом обжаловать решение не представляется возможным.

Расходы на подключение электричества к участку

Проверка выполнения технических условий обойдётся заказчику в сумму около 456 р. Что же касается работы по подключению электричества к дому, то их стоимость может быть различной. Точная сумма будет определяться мощностью подключаемой линии.

Если мощность подводимой сети к участку превышает значение 15 кВт, то расходы на подключение электричества составят 550 р.

При этом работы могут быть выполнены при условии, что гусак для подведения электричества к участку удалён от линии электросети, расположенной в городе, не более 300 метров, а для сельской местности — 500 метров.

Если требуется подвести новую электросеть, которая предусматривает создание соединения большей протяжённости, то здесь требуется получение разрешения от местных властей.

Что должно быть в проекте внешней электрификации частного дома

К разработке проекта внешней электрификации частного дома можно приступать лишь по завершении составления технических условий организацией, которая занимается обслуживанием электросетей.

При создании проекта организация опирается в качестве базы на технические условия электрификации земельного участка. Чтобы выполнить подобную работу, потребуется следующее:

  • Геодезический или ситуационный план участка, к которому необходимо подвести электричество. Этот документ должен содержать сведения относительно расположения воздушных и кабельных линий, а помимо этого коммуникаций.
  • Проект узла учёта электричества. В нём должны быть отражены сведения о номинальном значении вводного автомата и тока установленного ограничителя напряжения.
  • Проект подключения СИП кабеля, подводимого от опоры линии к узлу учёта, трансформаторной подстанции, расположенной на участке, или подземной прокладки кабеля.
  • Расчёт и разработка проекта заземления.
  • В случае подвода трехфазных сетей, процедура расчёта мощности трансформатора, а также выполнение расчётов пропускной способности сети и распределительного устройства вместе с распределительным шкафом типа ПР.
  • Обязательным требованием является получение одобрения на документацию у организации, в ведение которой входит обслуживание электрических сетей по местонахождению подключаемого дома. В некоторых случаях может потребоваться получение согласия от местных властей.

Как проводят электричество на участок

Необходимо иметь в виду, что обязанность по подключению электричества за границами земельного участка ложится на плечи организации по электросетям, а сами работы проводятся на основании проектной документации.

Подведение электричества на участке должно быть выполнено непосредственно его владельцем. Расходы на выполнение монтажных работ могут быть различными. Расчёт стоимости осуществляется в каждом случае индивидуально.

Особенность подвода электросетей к участку заключается в том, что эти работы проводятся в несколько этапов. Обязательным требованием является выполнение всех технических предписаний и согласования проекта внешнего подключения:

  • подвод электричества к участку и дому;
  • подтверждение работоспособности приборов, которые будут использоваться для контроля расхода электроэнергии;
  • подвод к дому электричества, установления на приборы учёта пломб;
  • составление акта о выполненных работах;
  • подписание договора на поставку электричества.

После получения одобрения о подводе электричества приступают непосредственно к прокладке кабеля и разводке электричества в частном доме.

Правила подключения

Если планируется подводить однофазную линию, то желательно использовать кабель с минимальным сечением 6 мм с медной жилой или 16 мм с алюминиевой жилой. Обязательным условием является наличие надёжной изоляции проводов, которая не должна предусматривать повреждений и перегибов.

В основе работы лежит подведение под опоры электросети двух кабелей, среди которых один будет выступать фазой, а другой нулём.

Важно, чтобы кабели располагались на безопасном расстоянии относительно друг друга: если они подводятся к кирпичной стене, то оно должно составлять не менее 50 мм, в случае прокладки к деревянным конструкциям здания кабели размещают на расстоянии 100 мм друг от друга.

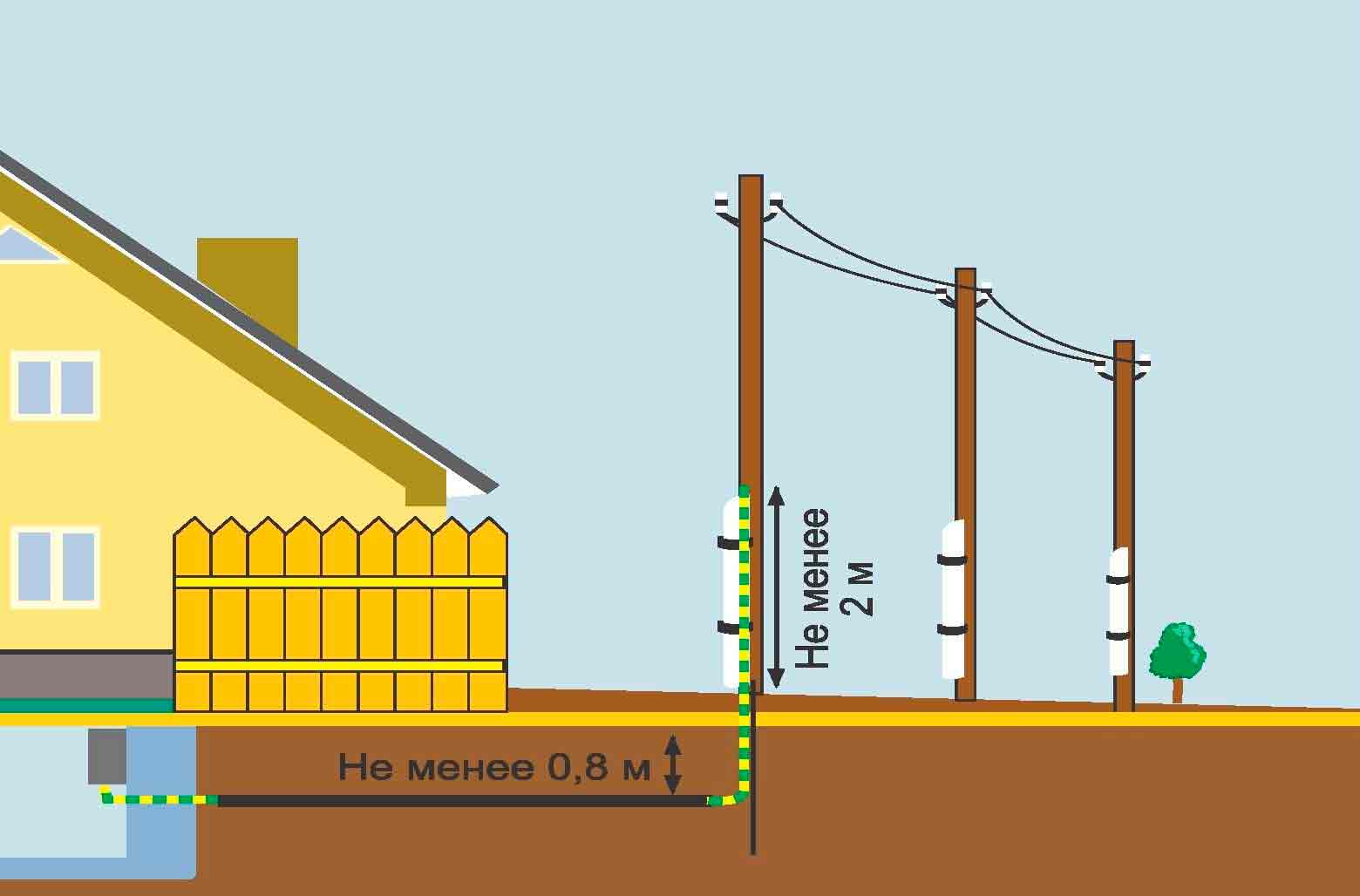

Созданное в стене отверстие, через которое будет вводиться кабель, необходимо заделать, используя для этого негорючие материалы, например, цементный или бетонный раствор. После этого переходят к подключению кабелей к ВРУ или же прибору контроля потребления энергии. Здесь необходимо ориентироваться непосредственно на проект.

Важным моментом является то, что при удалении подводимого к электричеству участка относительно опор электролинии на расстояние более 25 метров потребуется установить дополнительные столбы.

Важно выдержать минимальную высоту от земли до ввода кабеля в стену, которая должна составлять 2,75 метра. Оптимальной от точки ввода кабеля до ближайшего окна, будет считаться высота не менее 1,5 метра.

Последствия самостоятельного подвода электричества к участку

Не стоит проводить к частному дому, даче или участку электричество, не имея на руках разрешения на проведение подобных работ.

Это же касается и увеличения мощности уже подведённой линии электросети или устройства контроля расхода электроэнергии. Подобные действия считаются незаконными и предусматривают штрафные санкции.

Если будут выявлены незаконно установленные приборы контроля и распределения линий, то они должны быть демонтированы. Также законодательство устанавливает и отключение участка работниками организации по электросетям от энергопотребления.

Если дом или участок был подключён к электричеству без наличия разрешения, то очень сложно придать этим работам законный характер.

Процедура легализации потребует гораздо больших расходов, нежели в случае подключения электричества к участку услугами лицензированной организации в соответствии с планом, учитывающим особенности технических условий.

Альтернативное электричество

Бывают ситуации, когда определённые обстоятельства не дают подключить к линии электросети участок. В этом случае решением проблемы могут стать автономные источники электроэнергии.

В качестве варианта можно предложить солнечные коллекторы, при выборе которых необходимо обращать внимание на мощность потребляемой энергии.

Если электроэнергия требуется исключительно для бытовых нужд, то можно ограничиться мощностью 6 кВт. Однако здесь необходимо принимать во внимание тот факт, что максимальный объём электричества будет обеспечен лишь в период с марта по октябрь при солнечной погоде.

С наступлением пасмурных дней количество вырабатываемой электроэнергии заметно уменьшится, при этом в ночное время суток участок может функционировать исключительно за счёт запаса энергии в аккумуляторе, если он подведён к гелиосистеме.

Решив остановить выбор на солнечных панелях, владельцу земельного участка следует приготовиться к серьёзным затратам, которые потребуются для приобретения непосредственно самих компонентов системы, а также и на выполнение работ по их установке. Вдобавок к этому гелиоустановке потребуется обеспечить регулярное техническое обслуживание.

Даже если вы обладаете необходимым опытом и знаете, как провести электричество на участок, всё же нежелательно заниматься этим без наличия разрешения. В дальнейшем это может привести к штрафным санкциям, за которыми последует полное обесточивание вашего участка.

Поэтому для большинства владельцев земельных участков лучше всего воспользоваться услугами проектных организаций, в ведение которых входит обслуживание электросетей.

Источник: http://elektro.guru/zakonodatelstvo-i-zakony/kak-podklyuchit-elektrichestvo-k-domu-ili-zemelnomu-uchastku.html

Подключение электричества к дому

Все, кто строит свой дом, сталкиваются с такой задачей — как проведение электричества к дому, кто-то решает такую задачу просто — вызвав специалистов, для других это накладно и они пытаются сами справиться с этим делом. Что для проводки электричества к дому нужно и какие инструкции следует соблюдать. Ознакомившись с последовательностью технических работ, поймите справитесь ли вы с такой работой или может придется обратиться к специалистам.

Как правильно проложить провода на участке

Работа проводится в несколько этапов, каждый из которых следует разбить на несколько шагов.

В большинстве случаев ответвлением служит близлежащая опора ЛЭП, откуда подвести кабель можно как воздушным путем, так и подземным. Что вам предстоит сделать:

  1. Поставить опору на своем участке, если расстояние до воздушной линии составляет более 25 метров.
  2. Подвести к опорному столбу и натянуть электрический кабель.

  3. Приобрести 3-фазный двух тарифный счетчик, автоматы, стабилизаторы напряжения и все это подключить.

Когда ведут одну фазу, то к алюминиевому кабелю придется купить еще и медный кабель. Провод с медными жилами нужен будет для запуска его через стену в дом, тем более если дом деревянный, то согласно ПЭУ проводить алюминиевый кабель сквозь стену запрещено.

Ещё по теме  Как передать показания счетчика воды через интернет в Челябинске?

Срок эксплуатации кабеля составляет 25 лет, благодаря вшитой в изоляцию светооталкивающей полиэтиленовой оболочке устойчивой к разрушающему действию ультрафиолетовых лучей. Такой кабель подходит для питания в 220В.

Есть хороший вариант с оплеткой не поддерживающей горение — это ВВГ нг, где аббревиатура «нг» обозначает не горит. Этот кабель хорош при любом выборе проводки, можно заключить его в гофрированную трубу. Когда построен новый деревянный дом и прокладывается проводка, то все места прохождения проводки через стены пробуриваются буром, затем в отверстия вставляются металлические трубки. Это необходимо сделать, так как дом со временем осядет.

Кто подключает и где брать разрешение?

Перед подключением составляется договор с электросетевой организацией и хозяином участка. Подключаться следует специально предназначенным для этого оборудованием — это зажимы HEGEL 733 до 35 кв.мм.

Все работы внутри участка по проводке электрических кабелей осуществляются самим владельцем участка. После этого нужно будет составить схему расположения электрических сообщений, если сетевая организация одобрит проведенные работы, то в 30-дневный срок они по закону обязаны произвести подключение, с выдачей документов.

Заявление и разрешение на подключение к городской электросети:

Какая стоимость подключения?

Стоимость подключения зависит от региона, в каждой области свои тарифы, но она в среднем не превышает 550 рублей за подключение к линии в 15 кВт. Это зависит от расстояния до близлежащих электросетей.

380 вольт в доме и мастерской

При подключении, кроме безопасности в целом, следует смотреть, чтобы проводка соответствовала стандартам. Это также относится и к предыдущему абзацу, но к подключению проводки 380 вольт необходимо соблюдать все требования безопасности, которые гораздо жестче, в отличие от стандартной бытовой сети. Тем не менее, по статистике в трехфазных сетях пожаров меньше, нежели в стандартных бытовых электрокоммуникациях.

При подключении 380 вольт есть еще ряд преимуществ:

  1. Трехфазная сеть намного точнее, в отличие от 220В, которая при скачках напряжения считает то, что не использовано.
  2. Свет в доме будет даже в случае отключения одной либо даже двух фаз.
  3. Трехфазное питание в частном доме позволит использовать любой вид станков, агрегатов и другого промышленного оборудования без применения трансформаторов.
  4. Любой агрегат подключенный от 380В намного мощнее, к тому же экономичнее чем 220В, так как в трехфазной сети точный учет электроэнергии — нет перепадов, скачков.
  5. При 380В не будет нагрузок в электропроводке, при желании можно сделать домашнее питание в 220В.

Самый приятный момент, при всех плюсах трехфазового подключения — это когда при плановых проверках у сотрудников компаний поставщиков энергии — полное отсутствие претензий, при одном взгляде на щиток 380В с разрешающей документацией. Сотрудникам компаний известно, что манипулировать с трехфазным счетчиком сложно, да и не стоит этого, так как экономия приличная.

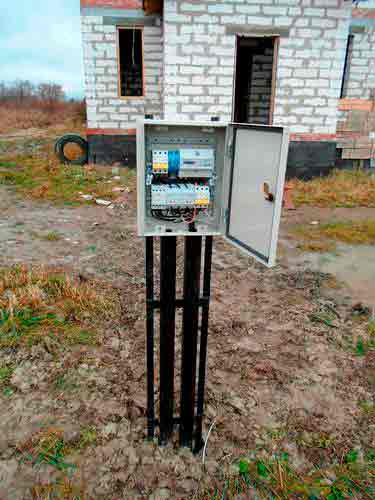

Какой автомат ставить в частном доме?

При установке электропроводки в частном доме либо в квартире на всех этапах нужно подходить ответственно, даже когда вы уже заканчиваете, монтируя розетки и выключатели. Здесь важно выбрать автомат, который будет соответствовать сечению провода. Также нужно учитывать, какой способ проводки выбран, если открытый, то кабель меньше подвержен нагреву, из-за естественного охлаждения. Когда провод находится внутри штроб или труб, то может сильно греться. При завышенном номинале автомата кабель будет перегреваться, но защита не сработает, что не безопасно, поэтому нужно знать несколько моментов.

К примеру, если кабель с сечением 6 кв.мм, то:

при открытом способе укладки его длительно допустимый ток (ДДТ) будет равен 50А, к такому проводу требуется автомат на 40А;

при закрытом способе его ДДТ равно 40А — автомат нужен на 32А.

Какое сечение следует выбрать при проведении проводки внутри здания?

Таблица параметров при закрытой электропроводке

Источник: http://webcache.googleusercontent.com/search?q=cache:0ztvqpwi51YJ:http://www.m-deer.ru/obustrojstvo-masterskoj/elektrichestvo-v-dom.html%2B%D0%A7%D1%82%D0%BE+%D0%B4%D0%B5%D0%BB%D0%B0%D1%82%D1%8C,+%D0%B5%D1%81%D0%BB%D0%B8+%D0%BD%D0%B5+%D0%BF%D0%BE%D0%B4%D0%BA%D0%BB%D1%8E%D1%87%D0%B0%D1%8E%D1%82+%D0%BA+%D1%8D%D0%BB%D0%B5%D0%BA%D1%82%D1%80%D0%BE%D1%81%D0%B5%D1%82%D1%8F%D0%BC+%D1%87%D0%B0%D1%81%D1%82%D0%BD%D1%8B%D0%B9+%D0%B4%D0%BE%D0%BC?&newwindow=1&hl=ru&ct=clnk

Как подключить электричество к дому или земельному участку

Каждый владелец земельного участка в определённый момент начинает задумываться о подведении к нему электричества. Эту работу можно выполнять не только во время строительства загородного дома, но и уже после введения здания в эксплуатацию.

Ещё до того как приступить к подключению сети, следует выяснить мощность, требуемую для полноценного обеспечения электричеством загородного дома, рассчитать расстояние, на котором должны пролегать по отношению к дому электрические сети, а также узнать, имеется ли в этом районе требуемая мощность сети.

Перечень необходимых документов

Если вы твёрдо решили подвести к земельному участку электричество, то первым делом вам необходимо составить заявку определённого образца и обратиться с ней в организацию, в ведение которой входит обслуживание электрических сетей по месту расположения участка.

Там вам должны выдать разрешение на подсоединение электричества. Помимо заявления, вам придётся подготовить и копии документов, имеющих подписи нотариуса:

  1. Паспорт и идентификационный код.
  2. Документы, устанавливающие право собственности на сам участок и дом.
  3. Документы на земельный участок и дом.
  4. В том случае, если за подведением обращается представитель, то потребуется доверенность.
  5. Проект электрификации дома и участка, который должен содержать сведения обо всех энергопотребляющих устройствах и их потребляемой мощности.
  6. Разрешение на строительство. Необходимо для подведения электричества на участок, где отсутствуют постройки.

После подготовки вышеназванных документов, их необходимо отправить заказным письмом. Нелишним будет приложить к ним и опись вложенных документов.

В том случае, если определённого документа не обнаружится среди отправленного вами пакета, то организация обязана уведомить вас об этом факте не позднее 6 дней с момента получения документов.

В некоторых случаях к вам могут обратиться с требованием прислать оригиналы определённых документов среди списка вышеперечисленных, чтобы подтвердить указанную информацию. Присланные вами документы будут использоваться организацией в качестве базы для составления технических условий, без которых невозможно осуществить подведение электричества к участку.

В них должны быть отражены технические характеристики ввода электроэнергии в частный дом: имеется в виду однофазный или трехфазный кабель будет использоваться для подвода электричества в дом.

Когда вами будут выполнены все условия этого предписания, вы уже будете иметь полное право приступать к подводу электричества. Важным моментом является и то, что технические условия должны быть выполнены не позднее двух лет с момента их составления.

Иногда может случиться так, что из-за особенностей технических условий электрических сетей невозможно выполнить подведение электричества к участку. Также возможна ситуация, когда мощность расчётной нагрузки превосходит номинальный показатель сети.

В таких случаях организация должна в письменном виде уведомить об этом факте заказчика услуг. При этом обжаловать решение не представляется возможным.

Расходы на подключение электричества к участку

Проверка выполнения технических условий обойдётся заказчику в сумму около 456 р. Что же касается работы по подключению электричества к дому, то их стоимость может быть различной. Точная сумма будет определяться мощностью подключаемой линии.

Если мощность подводимой сети к участку превышает значение 15 кВт, то расходы на подключение электричества составят 550 р.

При этом работы могут быть выполнены при условии, что гусак для подведения электричества к участку удалён от линии электросети, расположенной в городе, не более 300 метров, а для сельской местности — 500 метров.

Если требуется подвести новую электросеть, которая предусматривает создание соединения большей протяжённости, то здесь требуется получение разрешения от местных властей.

Что должно быть в проекте внешней электрификации частного дома

К разработке проекта внешней электрификации частного дома можно приступать лишь по завершении составления технических условий организацией, которая занимается обслуживанием электросетей.

При создании проекта организация опирается в качестве базы на технические условия электрификации земельного участка. Чтобы выполнить подобную работу, потребуется следующее:

  • Геодезический или ситуационный план участка, к которому необходимо подвести электричество. Этот документ должен содержать сведения относительно расположения воздушных и кабельных линий, а помимо этого коммуникаций.
  • Проект узла учёта электричества. В нём должны быть отражены сведения о номинальном значении вводного автомата и тока установленного ограничителя напряжения.
  • Проект подключения СИП кабеля, подводимого от опоры линии к узлу учёта, трансформаторной подстанции, расположенной на участке, или подземной прокладки кабеля.
  • Расчёт и разработка проекта заземления.
  • В случае подвода трехфазных сетей, процедура расчёта мощности трансформатора, а также выполнение расчётов пропускной способности сети и распределительного устройства вместе с распределительным шкафом типа ПР.
  • Обязательным требованием является получение одобрения на документацию у организации, в ведение которой входит обслуживание электрических сетей по местонахождению подключаемого дома. В некоторых случаях может потребоваться получение согласия от местных властей.

Как проводят электричество на участок

Необходимо иметь в виду, что обязанность по подключению электричества за границами земельного участка ложится на плечи организации по электросетям, а сами работы проводятся на основании проектной документации.

Подведение электричества на участке должно быть выполнено непосредственно его владельцем. Расходы на выполнение монтажных работ могут быть различными. Расчёт стоимости осуществляется в каждом случае индивидуально.

Особенность подвода электросетей к участку заключается в том, что эти работы проводятся в несколько этапов. Обязательным требованием является выполнение всех технических предписаний и согласования проекта внешнего подключения:

  • подвод электричества к участку и дому;
  • подтверждение работоспособности приборов, которые будут использоваться для контроля расхода электроэнергии;
  • подвод к дому электричества, установления на приборы учёта пломб;
  • составление акта о выполненных работах;
  • подписание договора на поставку электричества.

После получения одобрения о подводе электричества приступают непосредственно к прокладке кабеля и разводке электричества в частном доме.

Правила подключения

Если планируется подводить однофазную линию, то желательно использовать кабель с минимальным сечением 6 мм с медной жилой или 16 мм с алюминиевой жилой. Обязательным условием является наличие надёжной изоляции проводов, которая не должна предусматривать повреждений и перегибов.

В основе работы лежит подведение под опоры электросети двух кабелей, среди которых один будет выступать фазой, а другой нулём.

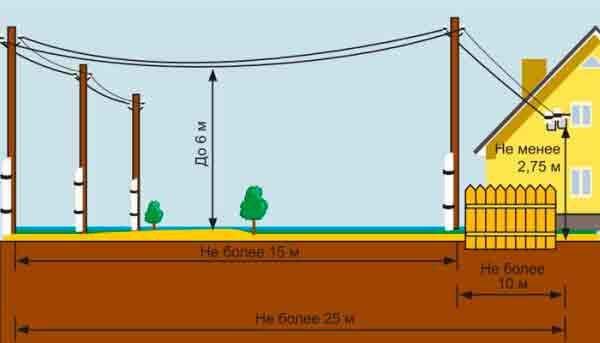

Важно, чтобы кабели располагались на безопасном расстоянии относительно друг друга: если они подводятся к кирпичной стене, то оно должно составлять не менее 50 мм, в случае прокладки к деревянным конструкциям здания кабели размещают на расстоянии 100 мм друг от друга.

Созданное в стене отверстие, через которое будет вводиться кабель, необходимо заделать, используя для этого негорючие материалы, например, цементный или бетонный раствор. После этого переходят к подключению кабелей к ВРУ или же прибору контроля потребления энергии. Здесь необходимо ориентироваться непосредственно на проект.

Важным моментом является то, что при удалении подводимого к электричеству участка относительно опор электролинии на расстояние более 25 метров потребуется установить дополнительные столбы.

Важно выдержать минимальную высоту от земли до ввода кабеля в стену, которая должна составлять 2,75 метра. Оптимальной от точки ввода кабеля до ближайшего окна, будет считаться высота не менее 1,5 метра.

Последствия самостоятельного подвода электричества к участку

Не стоит проводить к частному дому, даче или участку электричество, не имея на руках разрешения на проведение подобных работ.

Это же касается и увеличения мощности уже подведённой линии электросети или устройства контроля расхода электроэнергии. Подобные действия считаются незаконными и предусматривают штрафные санкции.

Если будут выявлены незаконно установленные приборы контроля и распределения линий, то они должны быть демонтированы. Также законодательство устанавливает и отключение участка работниками организации по электросетям от энергопотребления.

Если дом или участок был подключён к электричеству без наличия разрешения, то очень сложно придать этим работам законный характер.

Процедура легализации потребует гораздо больших расходов, нежели в случае подключения электричества к участку услугами лицензированной организации в соответствии с планом, учитывающим особенности технических условий.

Альтернативное электричество

Бывают ситуации, когда определённые обстоятельства не дают подключить к линии электросети участок. В этом случае решением проблемы могут стать автономные источники электроэнергии.

В качестве варианта можно предложить солнечные коллекторы, при выборе которых необходимо обращать внимание на мощность потребляемой энергии.

Если электроэнергия требуется исключительно для бытовых нужд, то можно ограничиться мощностью 6 кВт. Однако здесь необходимо принимать во внимание тот факт, что максимальный объём электричества будет обеспечен лишь в период с марта по октябрь при солнечной погоде.

С наступлением пасмурных дней количество вырабатываемой электроэнергии заметно уменьшится, при этом в ночное время суток участок может функционировать исключительно за счёт запаса энергии в аккумуляторе, если он подведён к гелиосистеме.

Решив остановить выбор на солнечных панелях, владельцу земельного участка следует приготовиться к серьёзным затратам, которые потребуются для приобретения непосредственно самих компонентов системы, а также и на выполнение работ по их установке. Вдобавок к этому гелиоустановке потребуется обеспечить регулярное техническое обслуживание.

Даже если вы обладаете необходимым опытом и знаете, как провести электричество на участок, всё же нежелательно заниматься этим без наличия разрешения. В дальнейшем это может привести к штрафным санкциям, за которыми последует полное обесточивание вашего участка.

Поэтому для большинства владельцев земельных участков лучше всего воспользоваться услугами проектных организаций, в ведение которых входит обслуживание электросетей.

Источник: http://webcache.googleusercontent.com/search?q=cache:Hgm5zqW0zDEJ:https://elektro.guru/zakonodatelstvo-i-zakony/kak-podklyuchit-elektrichestvo-k-domu-ili-zemelnomu-uchastku.html%2B%D0%A7%D1%82%D0%BE+%D0%B4%D0%B5%D0%BB%D0%B0%D1%82%D1%8C,+%D0%B5%D1%81%D0%BB%D0%B8+%D0%BD%D0%B5+%D0%BF%D0%BE%D0%B4%D0%BA%D0%BB%D1%8E%D1%87%D0%B0%D1%8E%D1%82+%D0%BA+%D1%8D%D0%BB%D0%B5%D0%BA%D1%82%D1%80%D0%BE%D1%81%D0%B5%D1%82%D1%8F%D0%BC+%D1%87%D0%B0%D1%81%D1%82%D0%BD%D1%8B%D0%B9+%D0%B4%D0%BE%D0%BC?&newwindow=1&hl=ru&ct=clnk

Подключение к электросети частного дома

Подключение к электросети частного дома – это довольно кропотливый процесс, с которым сталкиваются владельцы частных домов. Возможно, вы планируете подключить к электрической сети вновь построенный дом или вы будете восстанавливать отключенный от сети дом по той или иной причине. В данном случае назревает вопрос о том, какой порядок подключения частного дома к электросети. В данной статье постараемся ответить на данный вопрос.

Первое, с чего начинается процесс подключения частного дома, это получение технических условий в специализированных организациях вашего города. Для этого вам необходимо посетить организацию, которая занимается вопросами сбыта электрической энергии, а также энергоснабжающую компанию, в ведении которой находятся электрические сети вашего населенного пункта.

В данных организациях вы подаете заявку на присоединение дома к электрической сети. Предварительно уточните в данных организациях перечень документов, которые прилагаются к заявке.

Следующий шаг – это проектирование электроснабжения дома. На данном этапе создается проект, согласно которому будет произведено подключение к электросетям.

Как правило, данные работы выполняет организация, к которой относятся электросети. В данном случае есть и другой вариант – можно обратиться в специализированную организацию, которая имеет лицензию на производство данных работ.

Кроме того, составленный проект на подключение частного дома должен быть согласован в организациях, в которые вы подавали заявке на подключение к электросети. Для этой цели необходимо написать заявление с просьбой согласования составленного проекта электроснабжения.

После согласования производится подключение дома, в частности электромонтажные работы. Если эти работы выполняет специализированная организация (не электроснабжающая организация), то после выполнения работ в электроснабжающую компанию должна быть предоставлена документация, в которой приведен перечень выполненных работ и копия разрешения на производство данных работ.

Следующий этап – приемо-сдаточные испытания элементов электроустановки. Данные работы производит специализированная лаборатория. По окончанию производства испытаний выписывается протокол, в котором указываются параметры испытанного оборудования, и делается вывод о возможности дальнейшей его эксплуатации.

Установленный прибор учета должен быть поверен и опломбирован сбытовой организацией. Там же необходимо взять документ, который подтверждает готовность счетчика электрической энергии для дальнейшей эксплуатации.

Заключительный этап – предоставление необходимой документации для получения разрешения на пользование услугами энергоснабжающей компании и заключение договора, в соответствии с которым будет производиться электроснабжение данного объекта и дальнейшая оплата потребляемой электрической энергии.

Если необходимо произвести повторное подключение дома к электросети после его отключения сбытовой компанией, то в первую очередь необходимо уточнить причину его отключения.

Возможно, дом был обесточен по причине нарушения условий договора между сторонами, в частности несвоевременная оплата потребляемой электрической энергии или ее отсутствие в течение продолжительного времени. Вопросы относительно порядка оплаты потребляемой электрической энергии рассматриваются в договоре.

Если отключение дома было по причине кражи электрической энергии, то на потребителя будет наложен штраф. В данном случае, для возобновления электроснабжения дома, помимо стандартной процедуры получения разрешения на подключение дома, потребителю необходимо будет выплатить наложенный штраф.

Ещё по теме  Можно ли платить за отопление по счетчику?

В зависимости от конкретного случая и установленных порядков той или иной сбытовой организации, электроснабжение дома может быть восстановлено сразу (с условием уплаты штрафа за определенное время) или только после уплаты штрафа в полном объеме.

Источник: http://webcache.googleusercontent.com/search?q=cache:ZX0qhZnyT6wJ:http://electrik.info/main/electrodom/764-podklyuchenie-k-elektroseti-chastnogo-doma.html%2B%D0%A7%D1%82%D0%BE+%D0%B4%D0%B5%D0%BB%D0%B0%D1%82%D1%8C,+%D0%B5%D1%81%D0%BB%D0%B8+%D0%BD%D0%B5+%D0%BF%D0%BE%D0%B4%D0%BA%D0%BB%D1%8E%D1%87%D0%B0%D1%8E%D1%82+%D0%BA+%D1%8D%D0%BB%D0%B5%D0%BA%D1%82%D1%80%D0%BE%D1%81%D0%B5%D1%82%D1%8F%D0%BC+%D1%87%D0%B0%D1%81%D1%82%D0%BD%D1%8B%D0%B9+%D0%B4%D0%BE%D0%BC?&newwindow=1&hl=ru&ct=clnk

Порядок подключения частного дома к электросети — подробная инструкция

Построить свое жилище – это еще полдела. Его нужно обеспечить всем тем, что необходимо для нормального проживания. Ни одна постройка не сможет считаться в полном смысле пригодной для жилья, если в ней отсутствуют вода, свет, тепло. Именно поэтому в процессе строительства закладываются различные инженерные коммуникации.

Но функционировать они начнут только после того, как будет произведено их подключение к внешним магистралям (про автономные системы, такие как генераторы – рассказывали тут).

И вот здесь начинается самое неприятное. По большей части все эти хлопоты связанны с тем, что люди просто не знают, куда им нужно обратиться, какие документы подготовить и представить. Довольно смутное понятие и о сроках проведения работ, и об их стоимости. Чтобы не зависеть от настроения того или иного чиновника, необходимо знать, какие нормативные акты регламентируют организацию и проведение подобных мероприятий.

Не вдаваясь в подробности, в которых может разобраться только профильный специалист, отметим основные моменты, которые нужно знать рядовому потребителю при подключении своего дома к центральным электросетям.

Все определяется Правилами № 861 (название длинное, поэтому будем называть коротко – «Правила»), которые утверждены Правительством 27 декабря 2007 года. В них, в частности, подробно расписана вся технология подключения частных жилых строений к электросетям. Что нам нужно знать?

Энергоснабжающая организация обязана заключить с собственником жилища договор на поставку электроэнергии. Причем (внимание!) независимо о того, есть у нее такая возможность в данный момент или нет.

Здесь есть нюанс — это в случае, если потребляемая мощность всех устройств Заявителя не превышает 15 кВт. При этом учитываются и все те «объекты», которые были подключены ранее к этому месту присоединения. То есть, 15 кВт – это суммарная мощность для 1 потребителя.

Если от границы участка до точки подсоединения (трансформатор, распределительное устройство и тому подобное) по прямой не превышает:

  • для сельской местности – 500 м
  • для городов, поселков городского типа – 300м,

то мощность может быть увеличена до 20 кВт.

Куда обратиться

В ту организацию, которая занимается поставками электроэнергии на данную «территорию». Данные о ней можно получить или в местной администрации, или уточнить у соседей (если у них уже подключение произведено).

Бывает так, что участок расположен на границе зон «ответственности» 2-х разных Поставщиков электроэнергии. В этом случае присоединение производит тот, к чьим объектам (столбы, подстанция или что-то другое, где будет производиться подключение) граница участка находится ближе.

Как обратиться

Подать заявку (в письменном виде). Что в ней указать?

  • Имя, отчество, фамилия.
  • Паспортные данные. Допускается их внесение и из другого документа, удостоверяющего личность (например, права), но это по согласованию с организацией.
  • Местонахождение объекта подключения (дома) – адрес.
  • Перечень и наименование устройств, которые будут подключаться с указанием их суммарной мощности в «кВт».
  • Сроки, когда будет закончено проектирование. Кроме того, предполагаемые даты ввода в строй подключаемого оборудования. Но это нужно уточнить заранее в проектной и монтажной организациях.

Что приложить (ксерокопии)?

  • Паспорта (или иного указанного в заявке документа).
  • Свидетельства о праве собственности на дом.
  • ИНН.
  • Списка всех агрегатов (устройств), которые будут подключаться, с указанием мощности каждого из них.
  • Расчета нагрузки.
  • Плана участка с указанием мест расположения присоединяемых объектов. При этом нужно в данной схеме очертить не только саму территорию дома, но и прилегающего участка, на котором находится объект, где будет производиться подключение (причем в масштабе). Это нужно для определения расстояний от границы землевладения до объекта энергоснабжения.

Если документы подает не сам собственник, а его представитель, то понадобится еще и доверенность, заверенная в нотариальной конторе.

На основании заявки выдаются Техусловия, по которым разрабатывается проект.

  • На выдачу Технических условий – не более месяца.
  • Подключение на основании поданного заявления должно быть произведено не позже полугода с момента заключения Договора. Это с учетом прокладки коммуникаций (например, кабеля, если подключение от подстанции), установки дополнительных столбов (воздушное подключение).
  • Непосредственно на проведение монтажных работ по присоединению всех устройств специалистам понадобится порядка 2 – 3 дней.

Может быть и так, что расстояние между границей и местом присоединения больше указанного (от 300 или 500 м). В этом случае на прокладку линии Поставщику дается до 2-х лет, но оплата за временное подключение будет взиматься по индивидуальному тарифу (более высокому). Можно и ускорить такое «строительство», но за свой счет. Это решается в индивидуальном порядке, так как в каждой организации – свои нюансы в предоставлении услуг.

Она не должна превышать 550 рублей, если расчетное энергопотребление не более 15 кВт.

Важный момент! Если в заявке указанная мощность до 15 кВт (включительно), то с собственника жилья никто не вправе требовать каких-либо доплат.

Нельзя назвать это «правилом», но иногда происходит так, что Заявителю сообщают, что вот «это и это» нужно будет оплатить отдельно. Объяснения разные – сложность проведения работ, необходимость возведения дополнительных «сооружений» или повышения технологических возможностей оборудования и тому подобное. Все это незаконно. Другими словами, это «не наша проблема» (если расстояние от участка до точки подключения и заявленная мощность не превышают указанных выше пределов).

Несколько советов

  • Перечень документов может быть и несколько изменен. Поэтому перед их подготовкой этот вопрос нужно уточнить в конкретной снабжающей организации. Дело в том, что в рамках общероссийского законодательства региональные власти могут вносить какие-то дополнения, учитывая местные условия. Кроме того, существуют и ведомственные документы, уточняющие отдельные положения.
  • Если снабжающая организация не укладывается в установленные сроки (а это не редкость), то следует выставить официальную претензию в письменном виде. Здесь много «тонкостей», поэтому лучше обратиться к юристу. Поставщики электроэнергии могут приводить различные доводы (отсутствует финансирование, проблема с кадрами и так далее). Но собственник здесь ни при чем. Есть Договор, и он не выполнен по вине другой стороны. Кстати, опытный юрист еще и подскажет, как взыскать компенсацию за моральный ущерб. А она может быть весьма приличной (в денежном выражении).
  • Проект подключения целесообразнее заказывать у Поставщика. Все они довольно ревностно относятся к этому, и если документы будут разработаны сторонней организацией, то потом могут возникнуть сложности. Специалисты при желании всегда найдут, на чем «подцепить» непрофессионала. По крайней мере, это поможет сэкономить и время, и нервы при согласовании проекта. Ведь понятно, что к «своему» документу никто придираться не станет.

Самовольное подсоединение чревато серьезными неприятностями. Если этот факт выявится, то соответствующая организация, кроме всего прочего, выставит такой счет (причем и докажет его обоснованность), что придется расплачиваться очень долго, по решению суда.

Источник: http://webcache.googleusercontent.com/search?q=cache:3JIjEomr94sJ:https://masterim.guru/zagorodnye-doma/podklyuchenie-doma-k-elektroseti/%2B%D0%A7%D1%82%D0%BE+%D0%B4%D0%B5%D0%BB%D0%B0%D1%82%D1%8C,+%D0%B5%D1%81%D0%BB%D0%B8+%D0%BD%D0%B5+%D0%BF%D0%BE%D0%B4%D0%BA%D0%BB%D1%8E%D1%87%D0%B0%D1%8E%D1%82+%D0%BA+%D1%8D%D0%BB%D0%B5%D0%BA%D1%82%D1%80%D0%BE%D1%81%D0%B5%D1%82%D1%8F%D0%BC+%D1%87%D0%B0%D1%81%D1%82%D0%BD%D1%8B%D0%B9+%D0%B4%D0%BE%D0%BC?&newwindow=1&hl=ru&ct=clnk

Как правильно подключить частный дом к электросети. Пошаговая инструкция + «подводные камни»

Обеспечение частного дома электроэнергией — дело непростое и хлопотное даже для специалиста-электрика. Нормативные требования к пожарной и электротехнической безопасности при эксплуатации электроустановок год от года ужесточаются, а государственный надзор за пользованием гражданами электроэнергией — усиливается. И все же избежать личного участия в электроснабжении своего дома хозяину не удастся: согласно законодательству, эту часть ему придется волей-неволей взвалить на себя. С чего начать и чем закончить? Давайте разбираться.

Что надо знать, чтоб в трех столбах не заплутать?

Далее речь пойдет о том, как частному (индивидуальному) застройщику запитать электроэнергией свое личное капитальное строение (жилой дом усадебного или сблокированного типа, коттедж, гараж, дачный дом и т. д.). В частности — разберем взаимоотношения потребителя электроэнергии, с одной стороны, и энергоснабжающей организации (ЭО), с другой. Именно ЭО осуществляют электроснабжение (ЭС) объектов личной собственности* в нашей стране.

В Беларуси энергоснабжающими организациями (ЭО) выступают республиканские унитарные предприятия (РУП), входящие в концерн «Белэнерго» Министерства энергетики РБ («Брестэнерго», «Витебскэнерго» и т.д.). Обобщенно они называются РУП-облэнерго и поставляют энергию потребителям через свои производственные филиалы – «Районные электрические сети» (РЭС). Или, опосредованно — через электросети, находящиеся на балансе (в оперативном управлении) не относящихся к Минэнерго производственных или коммунальных предприятий. В любом случае, контроль количества и учет отпускаемой государством электроэнергии является прерогативой РУП-облэнерго и любые ЭО, не входящие в концерн «Белэнерго» обязаны согласовывать (т.е., по существу, запрашивать разрешение) с ним или его филиалами подключение к своим электросетям новых потребителей.

* Под законодательством, относящимся к организации энергоснабжения объекта личной собственности граждан Беларуси, подразумеваются «Правила электроснабжения» (утверждены постановлением Совмина РБ от 17.10.2011 № 1394) и «Перечень административных процедур, осуществляемых государственными органами и иными организациями по заявлениям граждан» в части п. 10.5 (утвержден Указом Президента Республики Беларусь от 26 апреля 2010 г. № 200).

По отношению к ЭО частник выступает бытовым потребителем электрической энергии, использующим ее для личных нужд, не связанных с предпринимательской деятельностью. Использование же электроэнергии потребителем становится возможным только после заключения между ним и ЭО договора электроснабжения, по условиям которого потребитель приобретает статус абонента данной ЭО и обязуется регулярно вносить абонентскую плату за потребление электроэнергии.

По факту подключения объекта (дома) к ее электрической сети, ЭО обязана предоставить частному застройщику (физлицу) следующее:

  • услугу по подключению электрической сети потребителя к электрическим сетям ЭО;
  • электроэнергию по меньшей, чем для юридического лица стоимости киловатта (кВт);
  • льготные тарифы на электроэнергию, если в доме используются электроплиты или электрокотлы;
  • возможность учета электроэнергии без применения автоматических средств дистанционного считывания и др.

Пример подключения дачного дома через крышную стойку

Электрические сети, к которым подключается потребитель, называются внешними, а сети объекта потребителя, которые подключают, называются внутренними.

Внешние электрические сети состоят из:

  • электроустановок — понизительных (10?6/0,4 кВ) трансформаторных подстанций (ТП), распределительных устройств (РУ);
  • соединительных и питающих линий электропередачи (ЛЭП) напряжением до 10 кВ и наружного освещения напряжением до 380 В (вольт), находящихся на территории района или населенного пункта, где размещается подключаемый объект;

Внутренние электрические сети состоят из:

  • питающей ЛЭП, отходящей от ближайшей к объекту воздушной ЛЭП внешней сети или от вводного устройства объекта;
  • электроустановок – вводных и распределительных устройств (силовых и осветительных электрощитов) или совмещенных вводно-распределительных щитов, оконечных устройств (розеток, патронов) для подключения бытовых и осветительных приборов и хозяйственного электрооборудования;
  • соединительных проводок между электроустановками.

Схема подключения дома кабельной питающей ЛЭП

Существует два представления о границе внутренних электрических сетей по отношению к внешним: проектная (строительная) и балансовая (эксплуатационная).

Проектной (или строительной) границей является точка подключения к внешним электрическим сетям; балансовой или эксплуатационной – контактные соединения, отходящие от внешней сети питающей ЛЭП на вводном (вводно-распределительном) устройстве запитываемого объекта. Первое понятие служит для согласования проектных решений и определения объемов оплачиваемых застройщиком строительных работ по внутренним сетям. Второе – для разделения балансовой принадлежности и вытекающей из нее эксплуатационной ответственности владельцев внешних и внутренних сетей.

По аналогии разделяют понятия внешнего и внутреннего электроснабжения, под которыми понимают схемы осуществления ЭС.

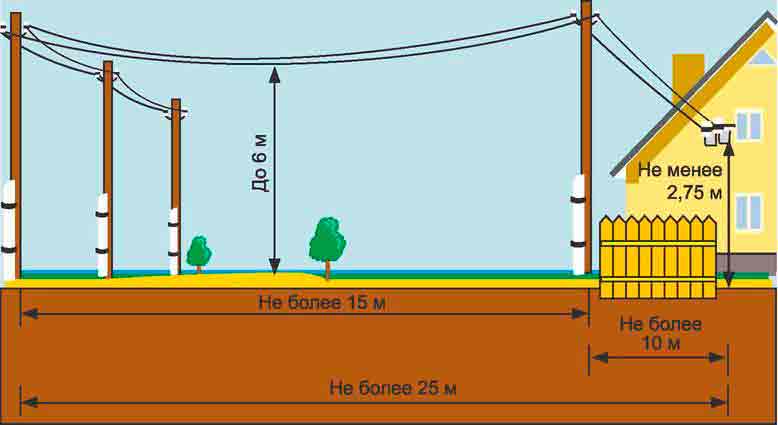

Схема подключения дома воздушной питающей ЛЭП с пересечением автодороги

ВАЖНО! Перед вводом внутренних электросетей в эксплуатацию потребитель передает в собственность владельца внешней электрической сети (РЭС или иного предприятия) отводную питающую ЛЭП своего объекта. А владелец внешней сети, по факту приема этой ЛЭП в свою собственность, возлагает на себя обязанность по ее эксплуатации и ремонту. НО ответственность за эксплуатацию внутренних сетей, подключенных к вводному устройству объекта (включая само вводное устройство), возлагается на потребителя электроэнергии.

«Что нужно делать?» по пунктам

Вся процедура подключения дома к электросети пошагово выглядит так:

  1. Разработка проекта или схемы электроснабжения внутрипостроечных электросетей проектируемой (или уже возведенной) постройки с указанием расчетной суммарной потребляемой мощности от планируемых к установке стационарных и переносных электроприемников, а именно:
    • кухонных плит, водонагревателей, стиральных машин, холодильников, электродвигателей вытяжных и вентиляционных установок, теплых полов, нагревательных электротенов бани (сауны), электросушилок для рук и белья, бытовых станков в мастерских и в гараже и т.д.;
    • светильников внутреннего и наружного электроосвещения.
  2. При отсутствии проекта – примерный расчет суммарной потребляемой мощности с указанием перечня проектируемых к установке стационарных и переносных электроприемников.
  3. Подача заявления владельцу внешних электрических сетей на подключение к ним внутренних сетей своего объекта.
  4. Разработка проекта подключения объекта к внешним сетям.
  5. Согласование проекта подключения с ЭО, Энергосбытом (в части учета электроэнергии) и другими заинтересованными организациями (например, в случае пересечения питающей линией инженерных коммуникаций других ведомств и дорог общего пользования);
  6. Строительство и монтаж внутренних электросетей объекта (в строгом соответствии с согласованным проектом).
  7. Сдача внутренних сетей в эксплуатацию с составлением следующих двухсторонних документов:

7.1 протокола электрофизических измерений изоляции электропроводок и сопротивлений растеканию тока заземляющих устройств;

7.2 Акта осмотра выполненного монтажа электроустановок (включая питающую ЛЭП и внутрипостроечные проводки на соответствие проекту (или принципиальной схеме) электроснабжения и ПУЭ (Правилам устройства электроустановок);

7.3 Акта разделения балансовой принадлежности и эксплуатационной ответственности внутренних сетей;

7.3 Акта осмотра и опломбирования счетчика учета электрической энергии.

  1. Заключение договора электроснабжения с ЭО.

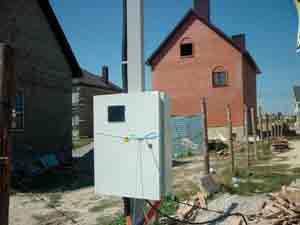

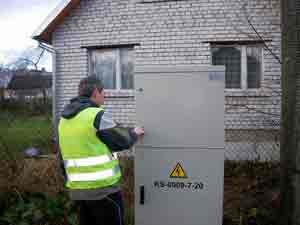

Шкаф вводного устройства на наружной стене дома

Подача заявления в ЭО на подключение объекта находящегося в личной собственности гражданина (физического лица) производится по специальной форме Минэнерго РБ.

К заявлению прилагается:

  • копия документа, удостоверяющего личность заявителя;
  • проект(ы) или схема(ы) внутреннего ЭС объекта(ов) с указанием расчетной суммарной мощности проектируемых электроприемников.

Энергоснабжающая организация в течение месяца обязана выдать заявителю технические условия (ТУ) на подключение объекта, в которых указываются:

  • точка подключения к ее электросетям (воздушная ЛЭП с указанием ее напряжения – обычно 220/380 В или низковольтная ячейка ближайшей ТП – при отсутствии ЛЭП);
  • необходимые для проектирования данные по подключению питающей ЛЭП – тип исполнения (проводное, кабельное), сечения и марки проводок и др.;
  • условия выполнения строительно-монтажных работ;
  • прочие условия.

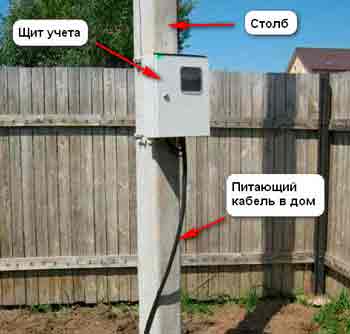

Шкаф вводного устройства на трубостойках с кабельным подводом питания

О сроке действия ТУ: в нашем государстве он составляет не более 2-х лет до начала строительно-монтажных работ. Если работы не начаты в этот срок — придется получать новые ТУ, которые могут отличаться от устаревших.

ВАЖНО! Внутренние электрические сети бытового потребления по надежности относятся к III категории ЭС. Это значит, что в случае аварии на внешних сетях продолжительность отключения электроэнергии для производства ремонтных работ может составлять 1 сутки.

Несколько важных особенностей при оформлении:

  1. Проект питающей ЛЭП должен выполнятся на топографической подоснове (топосъемке масштаба не мельче 1:500).
  2. При кабельном (подземном) подключении, а также — в случае необходимости установки промежуточной опоры при воздушном подключении, для разработки строительной части проекта потребуются инженерно-геологические изыскания.
  3. В случае возможности подключения дачного дома или гаража к электрическим сетям кооперативного пользования, получение ТУ в энергоснабжающей организации (а кооператив или товарищество собственников не является ею) необходимо только, если нужно запитать объект 3-фазным питанием напряжением 380 В. При 1-фазном подключении (220 В) потребуется только разрешение руководителя кооператива (товарищества собственников). В любом случае подключение должно выполняться представителем ЭО или в его присутствии.
  4. Если домовладение находится на обособленном участке (хуторе), вблизи которого отсутствуют низковольтные ЛЭП или ТП, вопрос о возможности его электроснабжения решается в особом порядке. Это может быть:

? строительство в составе электросетей ЭО низковольтной ЛЭП индивидуального назначения с подключением ее к ближайшим распределительным ЛЭП какого-либо жилого массива;

? подключение отводной ЛЭП к ближайшей транзитной высоковольтной ЛЭП-6(10) кВ со строительством понизительной подстанции и запиткой от нее усадьбы посредством питающей ЛЭП-220/380 В.

Но эти решения находятся уже в компетенции не только территориальной ЭО, но и местной территориальной администрации, т.к. затрагиваются вопросы отвода земель и финансирования строительства.

Текст: Александр Терехов
